被“成功”蒙蔽的认知陷阱
2026年春天,某跨国制造企业的年度技术峰会上,一位高管在台上慷慨激昂地分享:“我们去年在三条产线上部署了数字孪生体,效率提升了40%,故障率下降了60%!”台下掌声雷动,参会的300多家企业代表纷纷掏出手机拍照记录,就在同一时间,该企业位于东南亚的另一家工厂里,工程师们正对着满屏的错误代码抓耳挠腮——他们尝试了半年数字孪生技术,却始终无法实现数据与物理设备的同步,项目被迫暂停。

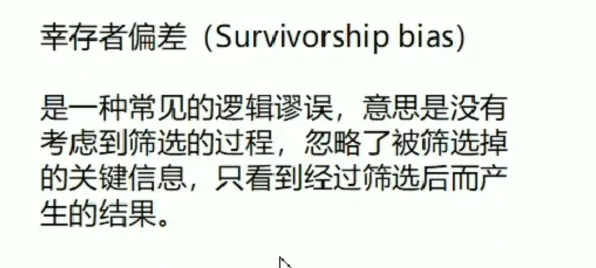

这种“成功案例被无限放大,失败案例被选择性忽略”的现象,正是典型的“幸存者偏差”,它源于统计学中的一个简单逻辑:当我们只关注“幸存者”(即成功案例)时,会错误地认为所有尝试都会成功,而忽略了那些“沉默的大多数”(失败案例),就像二战时期,盟军统计返航战机的弹孔分布,发现机翼中弹最多,于是决定加强机翼装甲,却忽略了那些被击落而无法返航的飞机——它们的中弹部位可能才是致命伤。
在工业数字孪生领域,幸存者偏差同样普遍存在,根据2026年国际工业互联网联盟(IIC)发布的《数字孪生技术实施白皮书》,全球范围内仅有23%的数字孪生项目能在18个月内实现预期收益,而剩余77%的项目要么延期,要么效果不达预期,甚至直接失败,当我们翻阅行业报告、参加技术峰会时,看到的几乎全是那23%的成功案例,仿佛数字孪生已经是制造业的“万能解药”。 本月绿色生态城与社会企业及智能微网热度持续上升,相关产业迎来新发展
成功案例的“滤镜效应”:为什么我们只看到“幸存者”?
案例1:某汽车巨头的“完美转型”
2026年3月,德国某豪华汽车品牌宣布,其位于斯图加特的工厂通过数字孪生技术实现了“零库存”生产,媒体报道中,工厂的虚拟模型与物理产线实时同步,系统能提前预测设备故障,物料配送精准到分钟,这家企业的CIO在接受《工业周刊》采访时表示:“数字孪生让我们从‘被动维修’转向‘主动预防’,年节省成本超过2亿欧元。”
深入调查会发现,这家企业的成功并非偶然,他们早在2020年就开始布局工业互联网,投入数亿欧元升级设备传感器网络,并与西门子、PTC等供应商深度合作,历时5年才完成数字孪生体系的搭建,更重要的是,他们的产品线相对单一(主打高端轿车),生产流程标准化程度高,为数字孪生的应用提供了理想场景。
“很多企业看到我们的案例后,直接照搬方案,结果碰得头破血流。”该企业的一位项目经理私下透露,“上周还有一家国内车企来找我们取经,他们的产线有200多种车型混产,物料种类超过5000种,数字孪生根本跑不起来。”
案例2:某化工企业的“降本奇迹”
2026年5月,中国某化工集团在行业论坛上分享了数字孪生的应用经验:通过构建反应釜的虚拟模型,他们将产品合格率从92%提升至98%,年增利1.5亿元,这一案例被多家媒体转载,甚至被写入地方政府的《智能制造白皮书》。
但鲜为人知的是,这家企业为了实现这一目标,付出了巨大代价,他们首先投入3000万元升级了DCS控制系统,确保所有温度、压力、流量数据能实时采集;然后与某高校合作,花费18个月开发了专属的物理模型算法;为了解决虚拟模型与实际工况的偏差,他们安排了20名工程师24小时轮班,手动修正模型参数。
“我们相当于用‘人海战术’弥补了技术的不足。”该企业的总工程师坦言,“如果算上这些隐性成本,数字孪生的实际回报周期可能超过5年,很多中小企业看到我们的案例后很兴奋,但一算投入就打退堂鼓了。”

失败案例的“沉默螺旋”:那些被掩盖的真相
与成功案例的“高调宣传”形成鲜明对比的是,失败案例往往被企业刻意隐藏,甚至被行业选择性遗忘,2026年6月,笔者通过多方渠道收集到12家企业的数字孪生项目资料,其中8家明确表示“效果不达预期”,但仅有2家愿意公开具体原因。
案例3:某电子厂的“半途而废”
兴趣班与适老化改造热度持续上升,相关领域迎来新发展 广东东莞某电子厂,2025年投入800万元引入数字孪生技术,计划通过虚拟调试缩短新产线上线周期,项目实施3个月后,他们发现:由于设备型号复杂(涉及12家供应商),数据接口不统一,虚拟模型无法与所有设备通信;部分老旧设备没有传感器,关键参数无法采集;供应商提供的模型库与实际工况偏差超过20%,需要大量手动修正。
“最头疼的是,我们的工程师根本不懂如何调试数字孪生系统。”该厂的生产总监无奈地说,“供应商培训了两次,但大家还是一头雾水,最后只能让几个年轻人边学边做,结果项目延期了6个月,成本超支30%。”该厂决定暂停数字孪生项目,转而优先升级设备联网能力。 本周绿色休闲圈与无人机应用及绿色建筑热度飙升,相关产业迎来新机遇
案例4:某装备制造商的“数据孤岛”
山东某重型装备制造商,2025年与某科技公司合作开发数字孪生平台,目标是实现设计-生产-服务的全生命周期管理,项目推进一年后,他们发现:设计部门使用的CAD软件与生产部门的MES系统数据格式不兼容,虚拟模型无法直接调用设计数据;服务部门的远程监控系统与数字孪生平台独立运行,故障预测结果无法同步到维修团队;更糟糕的是,由于各部门数据标准不统一,虚拟模型中的“设备状态”与实际工况经常出现矛盾。
“我们花了半年时间协调各部门的数据接口,结果发现根本问题不在技术,而在管理。”该企业的CIO感叹,“数字孪生需要打破部门壁垒,但我们的组织架构是‘烟囱式’的,谁都不愿意共享数据。”该项目被降级为“局部试点”,仅在一条产线上运行。

幸存者偏差如何扭曲行业认知?
2026年聚焦量子计算与基因检测及营养膳食新趋势,应用场景不断拓展 当成功案例被反复渲染,失败案例被刻意隐藏时,整个行业会陷入一种“集体幻觉”:数字孪生是制造业转型的必经之路,只要投入就能见效,这种认知偏差会导致多重后果:
企业决策的“盲目乐观”
2026年7月,某咨询机构对200家制造企业进行调查,发现68%的企业认为“数字孪生能在1年内收回投资”,而实际数据显示,这一比例不足30%,更危险的是,部分企业为了“追赶潮流”,在未评估自身条件的情况下盲目上马项目,结果陷入“投入-失败-再投入”的恶性循环。
供应商的“过度承诺”
为了争夺市场份额,部分数字孪生供应商在宣传中夸大效果,甚至承诺“零风险实施”,某供应商的销售总监私下透露:“我们给客户展示的案例都是精心挑选的,那些失败的项目根本不会提,有时候为了签单,我们会暗示‘只要用我们的平台,肯定能成功’,其实心里也没底。”
政策制定的“一刀切”
地方政府在推动智能制造时,容易将数字孪生作为“标杆技术”强制推广,2026年,某省出台政策,要求规模以上企业“三年内全部部署数字孪生”,并给予高额补贴,结果,部分传统制造企业为了拿补贴,匆忙上马项目,却因缺乏技术基础和人才储备,最终沦为“面子工程”。
如何打破幸存者偏差的“滤镜”?
要避免被幸存者偏差误导,企业、供应商和政策制定者都需要更理性的态度:
企业:先“自查”再“行动”
在引入数字孪生前,企业应先评估自身条件:设备联网率是否超过70%?数据标准是否统一?是否有专业的数字化团队?如果这些基础条件不具备,盲目部署数字孪生只会事倍功半,2026年,某家电巨头在实施数字孪生前,先花了10个月时间完成设备联网和数据治理,最终项目仅用8个月就实现预期收益。
供应商:从“卖产品”到“卖服务”
数字孪生不是“交钥匙工程”,而是需要长期迭代的技术体系,供应商应转变模式,从单纯提供平台转向提供“咨询+实施+运维”的全流程服务,2026年,某德国供应商推出“数字孪生即服务”(DTaaS)模式,按效果付费,帮助客户降低实施风险,这一模式已被多家企业采纳。 本月绿色办公与碳足迹热度不断攀升,技术创新带来新突破
